  1. По канадской. Метод платформ еще называется (сначала собирается платформа перекрытия первого этажа, на нее ставятся собранные на полу и поднятые платформы стен, поверх стен ставится платформа межэтажного перекрытия). . Еще...
  2. ТОрцы перекрытия в любом случае пароизоляцией не закрываются. Этого достаточно, если материал хорошо просушенный. А если все потонет как в Орске тут только полная разборка поможет.

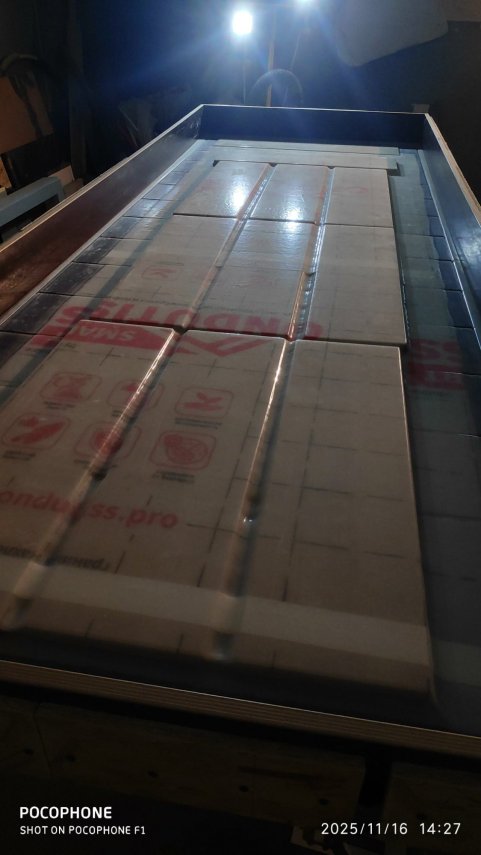

  3. Черновой пол в данном случае стелится на каркас перекрытия из листов ОСП в 2 слоя со смещением стыка. Снизу подшивается потолок. Внутри каркаса между потолком и полом закладывается звукоизоляция. О...
  4. По причине конструктивных особенностей каркасника. В каркаснике все построено из досок. в отличие от балок из бруса, например, или из бревна при нагрузке доска подвержена прогибу и скручиванию, Для предотвращения...
  5. Я бы сказал, что в данном случае это не лаги, а каркас перекрытия, состоящий из балок перекрытия и перемычек.
  6. Попробуйте WD-40 или любую жидкую спрей-смазку в цилиндр залить и разработать. Обычно помогает.. Если не поможет, то по одному вынимаете и с замком идете в подходящий магазин.
  7. Насос не потянет скорее всего. Там простая центробежная крыльчатка. Но попробовать можете. Проблема будет еще в заиливании.
  8. Монтаж нижних перемычек завершен. Следующим этапом будет монтаж пароизоляции, укладка утеплителя и монтаж плит чернового пола. Цель - зашить перекрытие за один день, с погодой в Питере не стабильно.
  9. Монтаж нижних перемычек закончен. Последние штрихи перед монтажом пароизоляции, утеплителя и зашивкой перекрытия плитами - монтаж дополнительных стоек опор балки. На эту же стойку будет приходить нагрузка от конька. Поэтому...
  10. Типа того. LVL брус называется. После запрессовки совершенно неподвижное. Вполне достаточно и весьма надежно.
  11. К верхним перемычкам добавляются нижние. Шаг верхних перемычек выбирается исходя из габаритов лита которым будет зашиваться черновой пол. Шаг нижних перемычек - исходя из размеров листов которыми будет зашиваться потолок.Также...
  12. Продолжаем набирать каркас перекрытия. Все балки установлены, ставим верхние перемычки. Перемычки ставим с шагом 625мм. Шаг перемычек подбирается из размеров щитов которыми будет зашиваться черновой пол. В нашем случае это...
  13. Интересная аномалия в плите . Плита УШП. Похоже что ригель вообще без утепления. Дыры в потолке натяжным потолком замаскировали.
  14. Если жить планируете, то лучше сразу прогрунтовать.
  15. Простотой монтажа это объясняется. Это самый простой метод. И в этом случае вероятность ошибки также стремится к минимуму. 5 сантиметров штукатурки вдоль потолка отбейте аккуратно, пароизоляцию к стене приклейте, сверху...
  16. Ниже пример устройства перекрытия с использованием прогона. Прогон из LVL бруса высотой 300мм и толщиной 100мм данном случае расположен по осевой линии помещения которое имеет ширину 4300мм. Прогон в данном...
  17. Можно в любом месте со стороны жилого помещения. Цель пароизоляции - препятствие проникновения пара в утеплитель со стороны жилого помещения. Со стороны мансарды пароизоляция не ставится.
  18. После монтажа балок ставятся перемычки с таким расчетом, чтобы край чернового пола и подшивки потолка приходился на перемычку. Опорные балки к прогону кроме гвоздей и клея для надежности крепятся шпильками....
×
×
